Gazyfikacja naszej gminy
20 Grudnia 2021Ponieważ wielu z Was pyta o postęp prac związanych z gazyfikacją naszej gminy to przedstawiamy krótką informację Polskiej Spółki Gazownictwa o trwających inwestycjach:

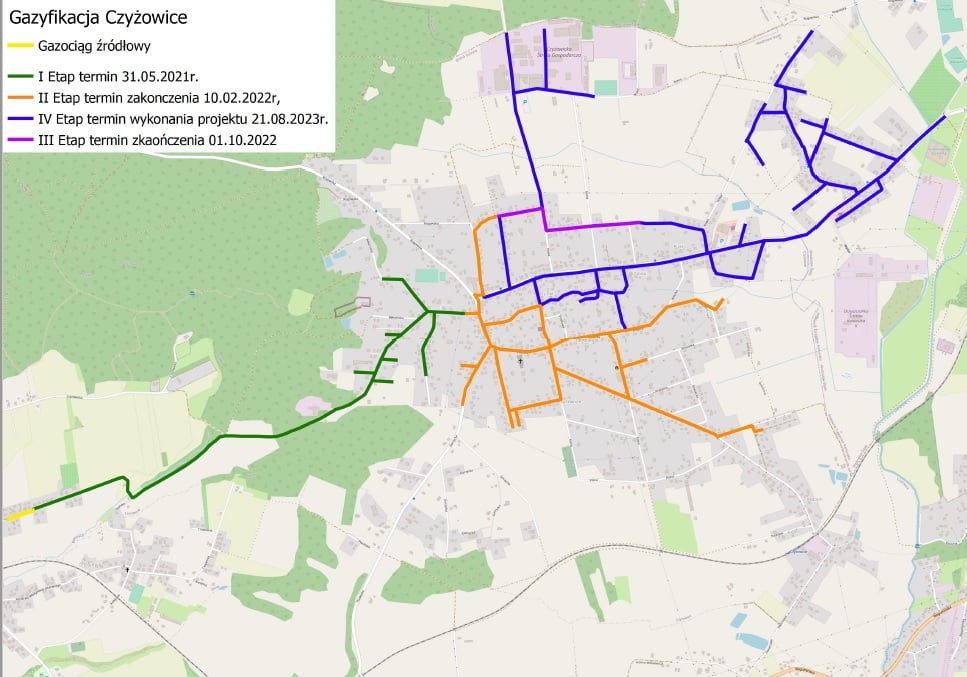

1. Rozbudowa na terenie miejscowości CZYŻOWICE (mapa poglądowa w załączeniu):
• Ul. Bełsznicka - rozbudowa w ulicy Bełcznickiej została wydzielona jako I etap inwestycji. Gazociąg został wybudowany i nagazowany. Mieszkańcy znajdujący się przy gazociągu mogą zawierać umowy przyłączeniowe.
• II etap - termin realizacji robót bud-mon do końca lutego 2022 r.
• III etap - rozbudowa sieci gazowej w ulicy Nowej - termin realizacji robót bud-mon przewidziany na październik 2022 r.
• IV etap - w trakcie opracowywania dokumentacji projektowej. Przewidywany termin uzyskania pozwolenia na budowę to 2023 r. Realizacja robót bud-mon uzależniona od jest od pozytywnych wyników ponownej analizy ekonomicznej zadania
2. Rozbudowa na terenie miejscowości OLZA
• Ul. Bogumińska - dokumentacja projektowa została przekazana przez gminę Gorzyce do PSG, termin realizacji robót bud-mon przewidziany na lipiec 2022 r.
• Dalsza gazyfikacja miejscowości możliwa będzie po zrealizowaniu sieci gazowej w ul. Bogumińskiej. Dodatkowo podstawą rozpoczęcia inwestycji będzie pozytywny wynik analizy ekonomicznej zadania.
3. Rozbudowa sieci gazowej na terenie miejscowości ROGÓW
PSG jest w trakcie opracowywania dokumentacji projektowej. Przewidywany termin uzyskania pozwolenia na budowę to maj 2022 r. Realizacja robót bud-mon uzależniona od jest od pozytywnych wyników ponownej analizy ekonomicznej zadania.
(Info PSG)
Format | Data publikacji | Nazwa pliku (kliknij aby pobrać) | Pobierz | Zobacz |
---|---|---|---|---|
Kategoria: Aktualności | ||||
jpg | 2022-01-21 |
ilość pobrań: 197
|
Gazyfiakacja.jpg 100.41KB | zobacz |
